2020年环城北路自评报告.docx

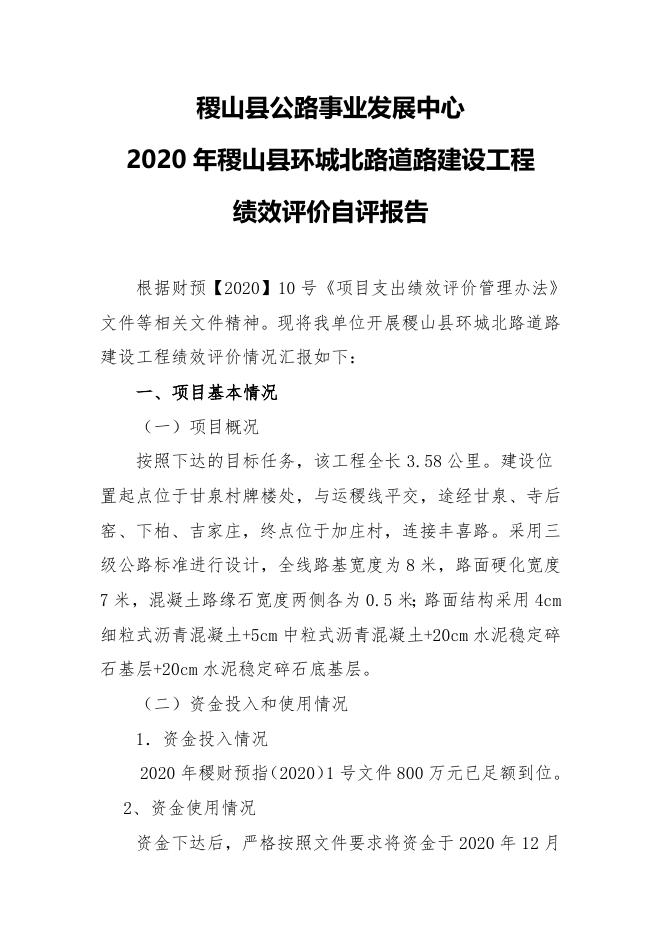

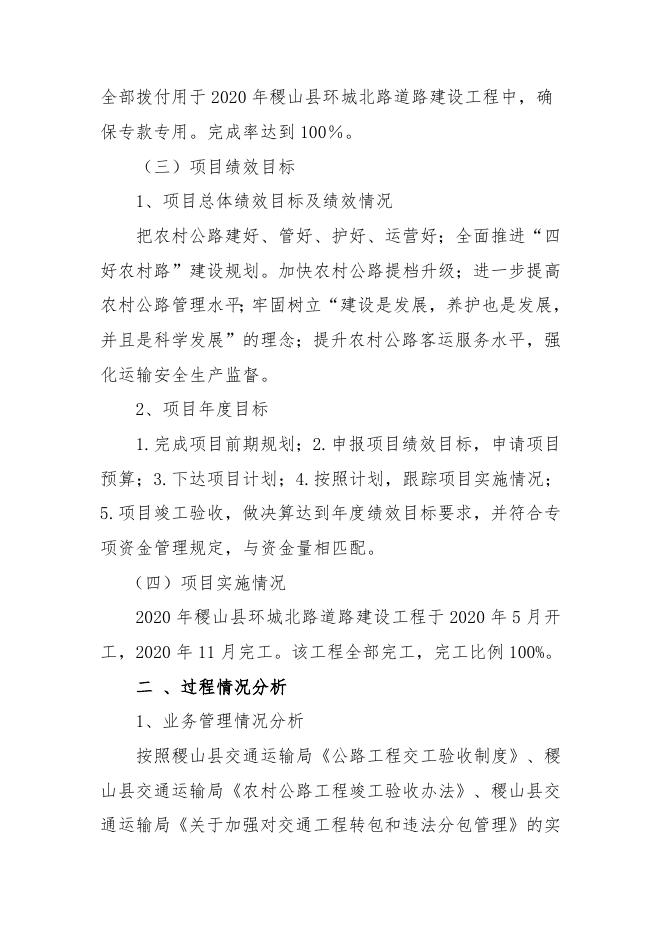

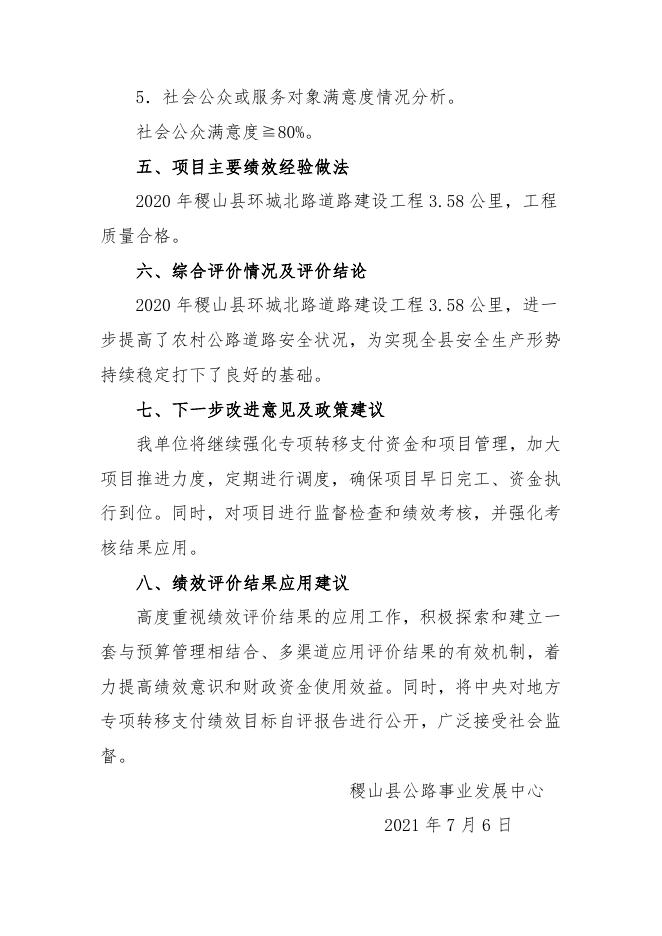

2020 稷山县环城北路道路建设工程 绩 效 自 评 报 告 项目名称:2020 年稷山县环城北路道路建设工程 实施单位:稷山县公路事业发展中心 主管部门:稷山县交通运输局 稷山县公路事业发展中心 2020 年稷山县环城北路道路建设工程 绩效评价自评报告 根据财预【2020】10 号《项目支出绩效评价管理办法》 文件等相关文件精神。现将我单位开展稷山县环城北路道路 建设工程绩效评价情况汇报如下: 一、项目基本情况 (一)项目概况 按照下达的目标任务,该工程全长 3.58 公里。建设位 置起点位于甘泉村牌楼处,与运稷线平交,途经甘泉、寺后 窑、下柏、吉家庄,终点位于加庄村,连接丰喜路。采用三 级公路标准进行设计,全线路基宽度为 8 米,路面硬化宽度 7 米,混凝土路缘石宽度两侧各为 0.5 米;路面结构采用 4cm 细粒式沥青混凝土+5cm 中粒式沥青混凝土+20cm 水泥稳定碎 石基层+20cm 水泥稳定碎石底基层。 (二)资金投入和使用情况 1.资金投入情况 2020 年稷财预指(2020)1 号文件 800 万元已足额到位。 2、资金使用情况 资金下达后,严格按照文件要求将资金于 2020 年 12 月 全部拨付用于 2020 年稷山县环城北路道路建设工程中,确 保专款专用。完成率达到 100%。 (三)项目绩效目标 1、项目总体绩效目标及绩效情况 把农村公路建好、管好、护好、运营好;全面推进“四 好农村路”建设规划。加快农村公路提档升级;进一步提高 农村公路管理水平;牢固树立“建设是发展,养护也是发展, 并且是科学发展”的理念;提升农村公路客运服务水平,强 化运输安全生产监督。 2、项目年度目标 1.完成项目前期规划;2.申报项目绩效目标,申请项目 预算;3.下达项目计划;4.按照计划,跟踪项目实施情况; 5.项目竣工验收,做决算达到年度绩效目标要求,并符合专 项资金管理规定,与资金量相匹配。 (四)项目实施情况 2020 年稷山县环城北路道路建设工程于 2020 年 5 月开 工,2020 年 11 月完工。该工程全部完工,完工比例 100%。 二 、过程情况分析 1、业务管理情况分析 按照稷山县交通运输局《公路工程交工验收制度》、稷 山县交通运输局《农村公路工程竣工验收办法》、稷山县交 通运输局《关于加强对交通工程转包和违法分包管理》的实 施意见三个文件有关制度及程序,认真对工程质量进行严格 监督。 2、财务管理情况分析 按照文件要求,切实加强资金管理,及时足额拨付补助 资金,提高财政资金使用效益。 3.资金使用情况分析 资金使用方面,我们做到了专户储存,专款专用,支付范 围、标准、进度、依据符合相关规定。 三、产出情况分析 1、项目完成数量 2020 年稷山县环城北路道路建设工程 3.58 公里。 四、效益指标完成情况分析 1、项目实施的经济效益分析 对经济发展的促进作用明显,拉动社会投资倍数 3 倍。 2、项目实施的社会效益分析 基本公共服务水平提升,公路安全水平提升。 3、项目实施的生态效益分析。 项目符合资源节约要求符合。 4、项目实施的可持续影响分析。 新改建公路项目适应交通中期需求,改善农村公路路 网功能。 5.社会公众或服务对象满意度情况分析。 社会公众满意度≧80%。 五、项目主要绩效经验做法 2020 年稷山县环城北路道路建设工程 3.58 公里,工程 质量合格。 六、综合评价情况及评价结论 2020 年稷山县环城北路道路建设工程 3.58 公里,进一 步提高了农村公路道路安全状况,为实现全县安全生产形势 持续稳定打下了良好的基础。 七、下一步改进意见及政策建议 我单位将继续强化专项转移支付资金和项目管理,加大 项目推进力度,定期进行调度,确保项目早日完工、资金执 行到位。同时,对项目进行监督检查和绩效考核,并强化考 核结果应用。 八、绩效评价结果应用建议 高度重视绩效评价结果的应用工作,积极探索和建立一 套与预算管理相结合、多渠道应用评价结果的有效机制,着 力提高绩效意识和财政资金使用效益。同时,将中央对地方 专项转移支付绩效目标自评报告进行公开,广泛接受社会监 督。 稷山县公路事业发展中心 2021 年 7 月 6 日
