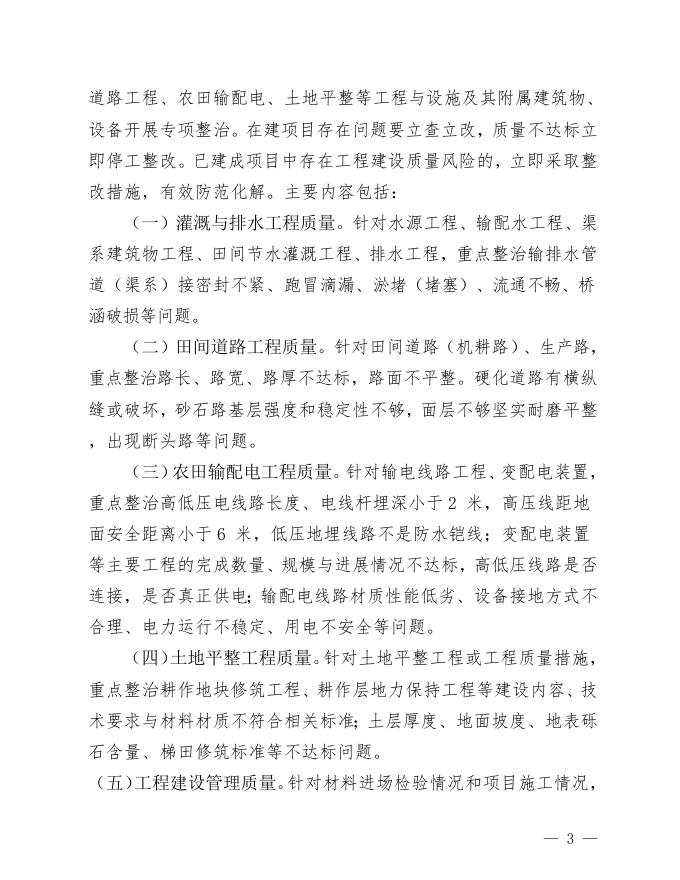

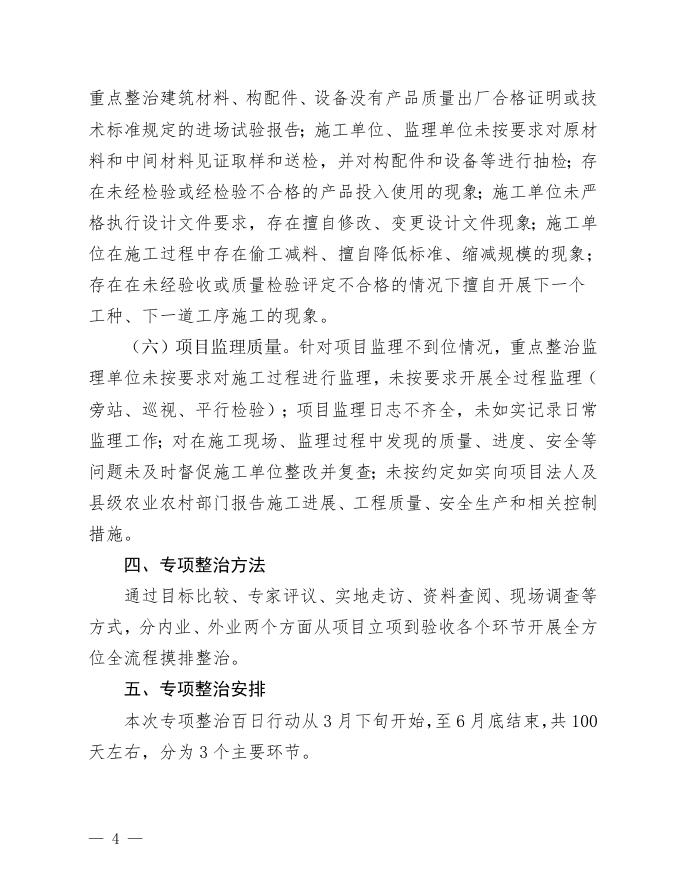

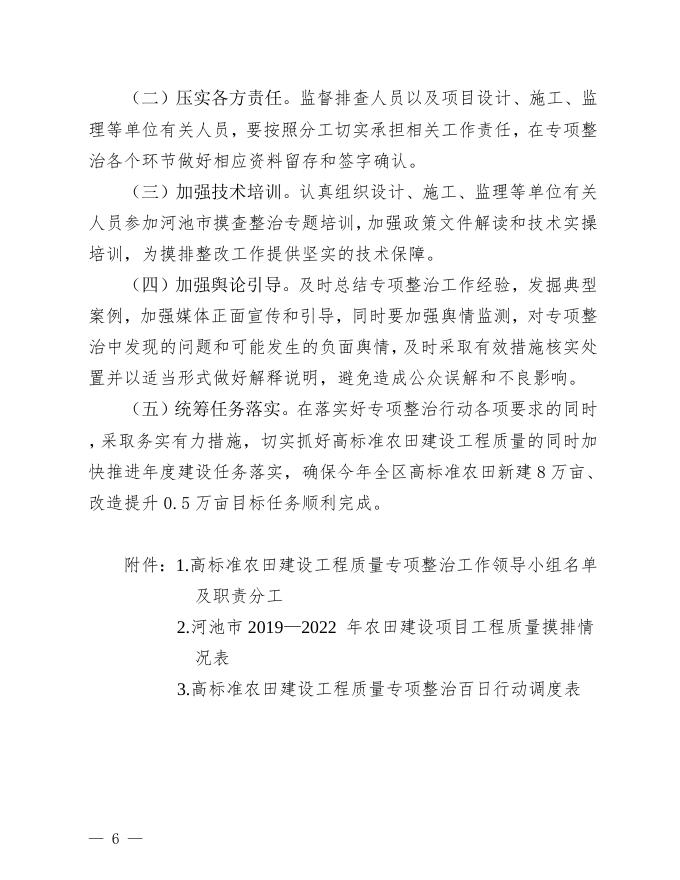

河池市宜州区农业农村局文件 宜农局发〔2023〕33 号 河池市宜州区农业农村局 关于印发宜州区高标准农田建设工程质量 专项整治百日行动工作方案的通知 各乡镇人民政府: 为进一步加强我区高标准农田建设工程质量监管工作,严格落 实工程质量管理各项制度措施,切实提升建设质量和管理水平,现 将《宜州区高标准农田建设工程质量专项整治百日行动工作方案》 印发给你们,请结合实际,认真抓好贯彻落实。 河池市宜州区农业农村局 2023 年 4 月 6 日 — 1 — 宜州区高标准农田建设工程质量专项整治 百日行动工作方案 根据《河池市农业农村局办公室关于印发河池市高标准农田建 设工程质量专项整治百日行动工作方案的通知》(河农局办〔2023 〕13 号)要求,为进一步加强我区高标准农田建设工程质量监管 工作,严格落实工程质量管理各项制度措施,切实提升建设质量和 管理水平,确保高标准农田建设工程数量达标、质量合格、资料完 整,结合我区实际,制定本方案。 一、总体要求 聚焦高标准农田建设灌溉与排水、田间道路、农田输配电、土 地平整等工程和设施,严格落实工程质量管理办法标准和相关政策 要求,对高标准农田在建、待建、已建工程开展全过程全方位摸查 ,重点摸查偷工减料、质量数量不达标、监理走过场等问题,建立 模查台帐,对摸查发现的问题要立行立改,确保工程质量合格,建 成的高标准农田长久发挥效益。 二、专项整治对象 2019 年以来农业农村部门立项实施的高标准农田建设项目。 三、专项整治内容 按照项目规划设计、项目批复、年度实施计划等有关具体要求 ,重点围绕建设材料不达标、隐蔽工程质量差、施工过程不规范、 偷工减料、监理工作不到位等关键问题,集中对灌溉与排水、田间 — 2 — 道路工程、农田输配电、土地平整等工程与设施及其附属建筑物、 设备开展专项整治。在建项目存在问题要立查立改,质量不达标立 即停工整改。已建成项目中存在工程建设质量风险的,立即采取整 改措施,有效防范化解。主要内容包括: (一)灌溉与排水工程质量。针对水源工程、输配水工程、渠 系建筑物工程、田间节水灌溉工程、排水工程,重点整治输排水管 道(渠系)接密封不紧、跑冒滴漏、淤堵(堵塞)、流通不畅、桥 涵破损等问题。 (二)田间道路工程质量。针对田间道路(机耕路)、生产路, 重点整治路长、路宽、路厚不达标,路面不平整。硬化道路有横纵 缝或破坏,砂石路基层强度和稳定性不够,面层不够坚实耐磨平整 ,出现断头路等问题。 (三)农田输配电工程质量。针对输电线路工程、变配电装置, 重点整治高低压电线路长度、电线杆埋深小于 2 米,高压线距地 面安全距离小于 6 米,低压地埋线路不是防水铠线;变配电装置 等主要工程的完成数量、规模与进展情况不达标,高低压线路是否 连接,是否真正供电;输配电线路材质性能低劣、设备接地方式不 合理、电力运行不稳定、用电不安全等问题。 (四)土地平整工程质量。针对土地平整工程或工程质量措施, 重点整治耕作地块修筑工程、耕作层地力保持工程等建设内容、技 术要求与材料材质不符合相关标准;土层厚度、地面坡度、地表砾 石含量、梯田修筑标准等不达标问题。 (五)工程建设管理质量。针对材料进场检验情况和项目施工情况, — 3 — 重点整治建筑材料、构配件、设备没有产品质量出厂合格证明或技 术标准规定的进场试验报告;施工单位、监理单位未按要求对原材 料和中间材料见证取样和送检,并对构配件和设备等进行抽检;存 在未经检验或经检验不合格的产品投入使用的现象;施工单位未严 格执行设计文件要求,存在擅自修改、变更设计文件现象;施工单 位在施工过程中存在偷工减料、擅自降低标准、缩减规模的现象; 存在在未经验收或质量检验评定不合格的情况下擅自开展下一个 工种、下一道工序施工的现象。 (六)项目监理质量。针对项目监理不到位情况,重点整治监 理单位未按要求对施工过程进行监理,未按要求开展全过程监理( 旁站、巡视、平行检验);项目监理日志不齐全,未如实记录日常 监理工作;对在施工现场、监理过程中发现的质量、进度、安全等 问题未及时督促施工单位整改并复查;未按约定如实向项目法人及 县级农业农村部门报告施工进展、工程质量、安全生产和相关控制 措施。 四、专项整治方法 通过目标比较、专家评议、实地走访、资料查阅、现场调查等 方式,分内业、外业两个方面从项目立项到验收各个环节开展全方 位全流程摸排整治。 五、专项整治安排 本次专项整治百日行动从 3 月下旬开始,至 6 月底结束, 共 100 天左右,分为 3 个主要环节。 — 4 — (一)地方自查(3 月下旬至 4 月中旬)。对 2019 年以来立 项的高标准农田建设项目开展全面核查,重点对所有在建项目开展 全面核查,特别是对进场使用的水泥管件、钢材等建筑材料和隐蔽 工程开展核查,根据核查情况填报《河池市 2019-2022 年农田建设 项目工程质量摸排情况表》(见附件)上报市局。 (二)工作调度(3 月下旬至 6 月底)。按照统一要求,以项目 为单位,建立专项整治台账,根据工作进展情况实时更新,按照调度 要求报送整治工作进展(见附件),首次报送时间为 4 月 3 日。 (三)督促整改(3 月下旬至 6 月底)。对排查发现的问题立 查立改、对账销号,对在建工程不能立查立改的一律停工,整改到 位才能继续施工。对已建成项目一时不能完成整改的,要明确整改 时限及要求,限期整改到位。针对本次专项整治行动中发现的问题 ,要深入分析高标准农田建设质量管理方面存在的盲点、堵点、痛 点,完善质量管理制度体系,构建长效机制,坚决避免类似问题再次 发生。 六、保障措施 (一)强化组织领导。成立本级专项整治工作专班,主要负责 同志亲自过问,分管负责同志具体落实,组织工作专班全面负责专 项整治工作。要注意运用 2022 年排查整改工作结果,充分听取项 目区群众意见建议和情况反馈,对已经掌握的问题线索要逐一核实 ,对存在的困难和问题要及时向同级党委和政府汇报,务必将各项 工作要求落实到位。 — 5 — (二)压实各方责任。监督排查人员以及项目设计、施工、监 理等单位有关人员,要按照分工切实承担相关工作责任,在专项整 治各个环节做好相应资料留存和签字确认。 (三)加强技术培训。认真组织设计、施工、监理等单位有关 人员参加河池市摸查整治专题培训,加强政策文件解读和技术实操 培训,为摸排整改工作提供坚实的技术保障。 (四)加强舆论引导。及时总结专项整治工作经验,发掘典型 案例,加强媒体正面宣传和引导,同时要加强舆情监测,对专项整 治中发现的问题和可能发生的负面舆情,及时采取有效措施核实处 置并以适当形式做好解释说明,避免造成公众误解和不良影响。 (五)统筹任务落实。在落实好专项整治行动各项要求的同时 ,采取务实有力措施,切实抓好高标准农田建设工程质量的同时加 快推进年度建设任务落实,确保今年全区高标准农田新建 8 万亩、 改造提升 0.5 万亩目标任务顺利完成。 附件:1.高标准农田建设工程质量专项整治工作领导小组名单 及职责分工 2.河池市 2019—2022 年农田建设项目工程质量摸排情 况表 3.高标准农田建设工程质量专项整治百日行动调度表 — 6 — 附件 1 高标准农田建设工程质量专项整治 工作领导小组名单及职责分工 为全力推进高标准农田建设工程质量专项整治工作,切实履行 高标准农田建设项目监管职责,根据河池市农业农村局关于高标准 农田建设工程质量专项整治百日行动工作部署要求,经研究,决定 成立宜州区高标准农田建设工程质量专项整治工作领导小组,成员 名单如下: 组 长:潘建纯 副组长:李 成 力 区农业农村局局长 区农业农村局副局长 员:牙运杰 区农业农村局农田建设办主任 杨敏云 区农业农村局土壤肥料站站长 覃江桃 区农业农村局党建办主任 蒙 爽 区农业农村局农田建设办副主任 李 兵 区农业农村局农田建设办干部 韦明作 区农业农村局农田建设办干部 唐川岚 区农业农村局农田建设办干部 韦雄姿 区农业农村局农田建设办工作人员 韦梦园 区农业农村局农田建设办工作人员 陈 鹏 区农业农村局农田建设办工作人员 甘金弋 区农业农村局农田建设办工作人员 罗 区农业农村局农田建设办工作人员 莲 — 7 — 苏 彦 区农业农村局农田建设办工作人员 领导小组下设办公室,办公室设在局农田建设办,办公室主任 由牙运杰同志担任,负责领导小组日常具体工作,其他成员配合对 项目工程质量进行督查,督促高标准农田建设评估清理检查,等级 评定和上图入库等工作。 — 8 — 附件 2 河池市 2019-2022 年农田建设项目工程质量摸排情况表 填报单位: 填报人: 水利设施 项 县 序 目 ( 号 名 区) 称 立 项 年 度 项 目 建 设 内 容 存在问 摸 题 排 时 间 数 质 量 量 方 方 面 面 田间道路 整改 方式 立 行 立 改 限 期 整 改 存在问 题 数 量 方 面 质 量 方 面 电力设施 整改 方式 立 行 立 改 填报时间: 限 期 整 改 存在 问题 数 量 方 面 质 量 方 面 土地平整工程 整改方 式 立 行 立 改 限 期 整 改 存在问 题 数 量 方 面 质 量 方 面 工程建 设管理 项目 监理 整改方 式 立 行 立 改 限 期 整 改 存 在 问 题 整 改 方 式 存 在 问 题 整 改 方 式 建后管护 其他 项目 存在 区域 问题 是否 如是, 存发 出现 整 展林 情况 改 数 质 果业、 的起 方 量 量 挖塘 始是 式 方 方 养鱼 时间 面 面 等情 况 整改 方式 立 行 立 改 限 期 整 改 整 改 责 任 单 位 整 改 备 时 注 限 — 9 — 附件 3 高标准农田建设工程质量专项整治百日行动调度表 单位(盖章): 填报时间:2023 年 月 日 是 总体进展 存 项目基本信息 摸查情况 问题类型 否 电力设施 在 整改情况 水利设施质量问题个数 问 田间道路质量问题个数 质量 土地平整质量问 题个数 问题个数 题 项目监理质量问题个数 在隐 所处 农用 序 阶段 号 (开 井、 2019 已排 已整 立行 正在 来新 查项 改项 立改 整改 建项 目数 目数 项目 项目 目总 量 量 数量 数量 泵站 工在 期整 建筑 建设 立项 项目 立项 名称 年度 改项 是/ 材料 质量 建设 否 不合 不达 格 标 面积 路长 硬化 砂石 电力 (管 施工 )跑 路宽 路面 道路 路面 路厚 不平 开裂 层偷 法正 漏、 常使 工验 耕作 作层 层和 不达 整 或损 工减 梯田 不合 标 坏 料 剥离 耕作 再利 条件 等不 用规 影响 日志 问题 验收 、检 不及 等关 查记 时终 键环 录等 止、 节未 资料 不报 落实 不实 告 质量 不全 程监 达标 定 正常 复 用 工与 式全 时修 淤塞 发现 等方 修筑 格 监理 巡视 未及 格 毁 行耕 坏后 不合 程施 站、 度、 设备 日常 取旁 平整 设施 物损 、竣 土壤 、损 质量 冒滴 未执 缺失 建筑 施无 量 量 存在 桥等 水设 完工 田面 沟渠 蔽工 未采 设备 、农 、节 建、 建设 目数 灌排 农涵 需长 年以 破坏 设施 理 耕作 收) 监控 1 2 3 4 5 — 10 — 公开方式:主动公开△ 河池市宜州区农业农村局办公室 2023 年 4 月 6 日印发
